ERP业务解读--项目前期管理!

2017/6/23 20:04:19 人评论 次浏览 来源:毛毛虫向往天空 分类:ERP

继上次《懂业务就懂ERP》之后,应读者要求,我们今天来聊一聊项目前期管理,包括项目前期费管理项目前期费的成本管理项目前期费的资金管理三个方面。

1

首先,先来了解下什么是项目前期管理。

上节我们谈到工程项目从时间段上可以划分为三个阶段,项目决策阶段、项目建设阶段、完工投运阶段;项目储备库则负责管理处于决策阶段的项目,并根据调研及审核进度的不同,又将项目区分为储备项目前期项目正式项目

项目前期管理是指在项目确立之前,所进行的立项审核、申报工作,涵盖了从项目建议书申报到项目核准立项的一系列工作,主要功能包括前期计划管理、路条管理以及核准全过程管理等等,并采用内部订单的方式进行管理,重点在于前期阶段各项信息的登记与完善、前期费用的归集,一旦立项后则转用工程项目(PS)模块管理,如下图:

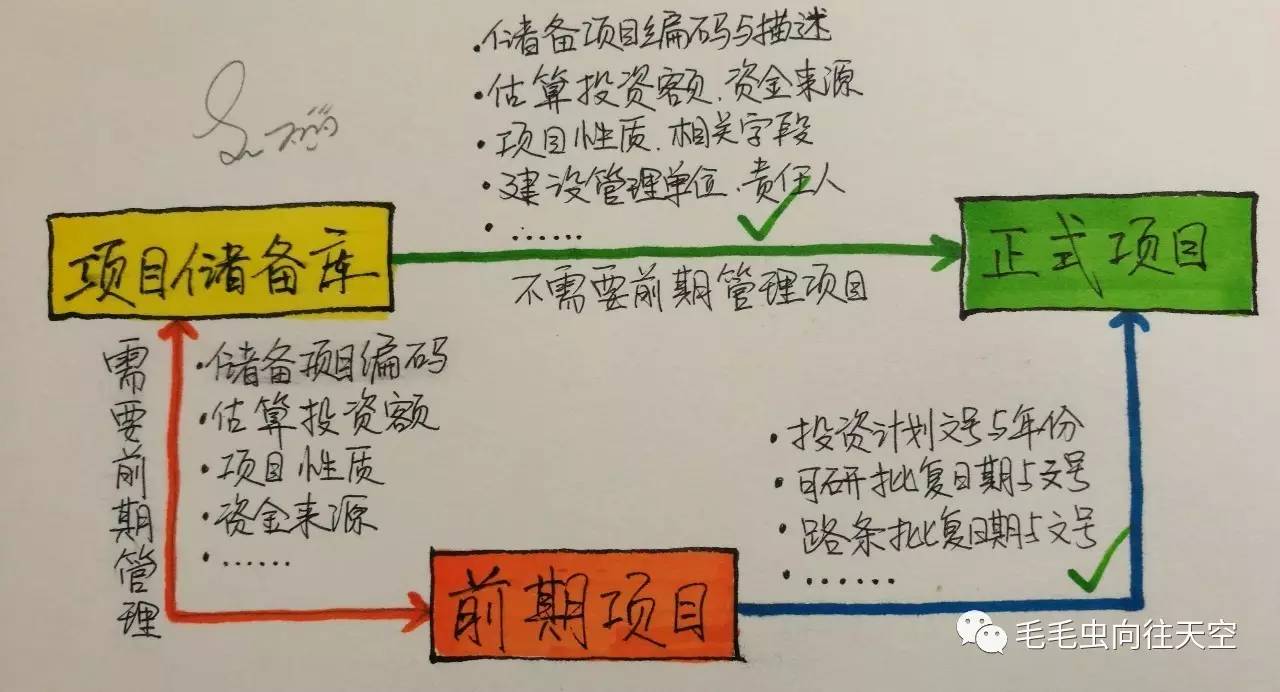

储备项目、前期项目与正式项目之间的数据流转关系

2

项目前期费是指项目立项前发生的所有费用,通常其范围包括:制定该项目发展规划、前期项目咨询评估和论证、工程地质和水文地质勘察、测量、科学研究、工艺技术实验、资料收集、投资估值、经济评价、环境影响评价、水土保持、地震评价、压矿调查、文物评估、评审费用、申请审批过程中的会议费、差旅费、相关处室招待费、办公费、专职人员人工费……,真是种类繁多啊!

这些费用都是有计划和支出预算的,拟申报立项的项目前期工作费用,获批的项目前期费,计入项目成本,在项目决算时结转至确定的投资主体;未获批的项目前期费支出,经审批后转入当期损益

相关部门负责对已纳入预算的前期费项目完成情况进行清理,每年11月底前通知财务部门,明确最终立项及取消情况,以便于会计处理,原则上前期费挂账不得超过两年。

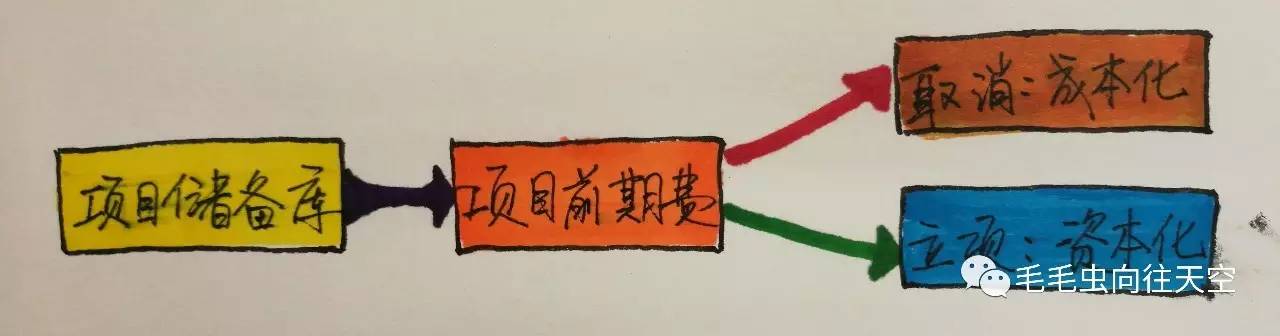

项目前期管理与项目前期费管理关系图

项目前期费核算时,可从项目储备平台自动生成《核准项目费用情况表》,该表包含了所有系统中有效的项目前期费内部订单及相关基础信息。

《核准项目费用情况表》包含核准情况,其中立项状态的项目项目前期费结算对象是在建工程(资本化),分录如下:

借:在建工程——基建工程——其他待摊费用——前期费XX工程

贷:其他应收——前期费XX工程

其中取消状态的项目前期费结算对象是成本中心(结转成本化),分录如下:

借:生产成本——前期费结转XX部门

贷:其他应收——前期费XX工程

3

最后,我们说下项目前期费的资金管理。

在项目前期费发生时,通常需要依照电网企业工程项目有关计划、预算相关管理要求,由发展策划部提出前期费项目计划安排意见,财务资产部负责纳入公司预算,并提出资金筹集方案,提交公司预算管理委员会审批后执行。

前期费实行合同管理,严格遵从资金的申请、拨付与支付程序。

电网企业在处理前期费相关资金业务时,通常由发展策划部(或项目筹备处)提出用款申请并附相应合同,根据已批准的项目计划、资金预算,向公司财务资产部申请拨付资金,财务资产部根据计划、预算和合同有关条款付款。

前期费资金管理线上流程图如下:

前期费资金管理流程

注:图片可点击放大,以便于查看。
